Regelunterhaltung Gartenweg bis Im Solch
Deckenerneuerung Regelunterhaltung – Gartenweg bis Im Solch
Seitens des Landesbetriebes wurde zusätzlich als weitere Bauphasen die Deckenerneuerung des ehemaligen 1. Bauabschnittes mit angeordnet. Altersbedingt sollen mitlaufend zum 2. BA die Regelerneuerung der Asphaltdecke, incl. Reperaturarbeiten an den Bord- und Rinnenbändern sowie Angleichungen von Schachtdeckeln und Schieberkappen durchgeführt werden.
Im Gesamten werden rund 5 Wochen angesetzt und die Arbeiten sollen in der verkehrsärmeren Zeit der Sommerferien 2026 durchgeführt werden. Zur Minimierung der Beeinträchtigungen für die Anlieger und Verkehre ist des Weiteren vorgesehen, die Reparaturen mit halbseitigen Sperrungen in mehreren Einzelschritten durchzuführen und die Asphaltdeckenerneuerungen an den Wochenenden.
Die Deckenerneuerung untergliedert sich entsprechend in weitere Einzelphasen

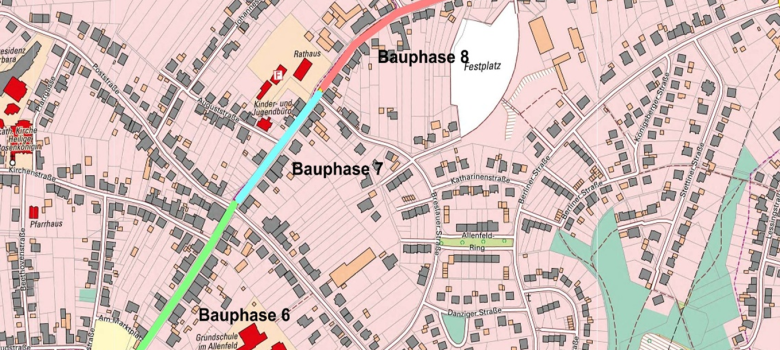

• Phase 6 Gartenweg bis Allenfeldstraße/Poststraße
• Phase 7 Allenfeldstraße bis Breslauer Straße
• Phase 8 Breslauer Straße bis Auf der Kupp
• Phase 9 Auf der Kupp bis Im Solch
Ggf. kann es an vereinzelten Stellen zu Mehrarbeiten auf Grund tiefergehender Schadensbeseitigungen kommen.
