Zeitplan und Bauphasenübersicht

Zeitplan & Bauphasenübersicht

Ab dem Frühjahr 2026 soll mit der baulichen Umsetzung des 2. Teilbereich des 2. Bauabschnittes der Hauptstraße begonnen werden. Die Bauzeit wurde auf ca. 4 Jahre berechnet . In der Berechnung wurde ein Zuschlag von 25% für Schlechtwetter mit Winterpausen und unvorhergesehenes einkalkuliert.

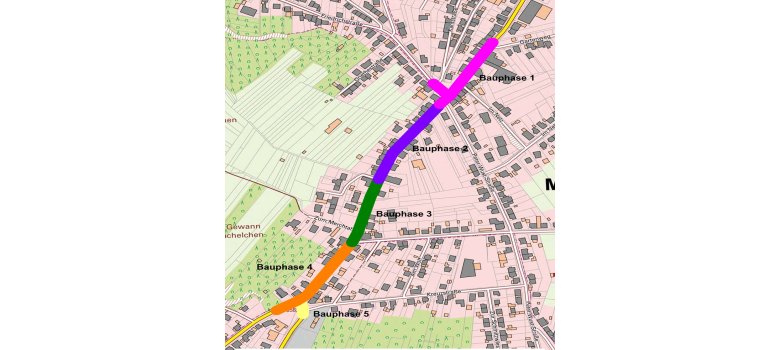

Der 2. Teilbereich untergliedert sich in logische Einzelbauphasen. Diese orientieren sich an den unterschiedlichen Ortsstraßeneinmündungen.



-    Bauphase 1 – Gartenweg bis Peter-Wust-Straße inklusive Neubau Kreisel Friedrichstraße
Gesamt rund 52 Wochen:

Kanal 22 Wo
Gas/Wasser 13 Wo
Kabel 4 Wo
Straßen- u. Gehwegbau 15 Wo

-    Bauphase 2 – Peter-Wust-Straße bis Hauptstraße 202 Einfahrt Seitengasse Hauptstraße
Gesamt rund 40 Wochen:

Kanal 14 Wo
Gas/Wasser 14 Wo
Kabel 3 Wo
Straßen- u. Gehwegbau 9 Wo

-    Bauphase 3 – Hauptstraße 202 Einfahrt Seitengasse Hauptstraße bis Eisenbahnstraße
Gesamt rund 32 Wochen:

Kanal 10 Wo
Gas/Wasser 12 Wo
Kabel 3 Wo
Straßen- u. Gehwegbau 7 Wo

-    Bauphase 4 – Eisenbahnstraße bis Aral Tankstelle inklusive halber Kreisel
Gesamt rund 50 Wochen:

Kanal 20 Wo
Gas/Wasser 10 Wo
Kabel 5 Wo
Straßen- u. Gehwegbau 15 Wo


-    Bauphase 5 – Quierschieder Straße inklusive halber Kreisel
Gesamt rund 14 Wochen:

Kanal 4 Wo
Gas/Wasser 5 Wo
Kabel 2 Wo
Straßen- u. Gehwegbau 3 Wo
